Как подготовить участок под газон: мусор в грунте и черновое выравнивание на участке
Газон и озеленение

Как подготовить участок под газон: организация работ от расчистки до готовности почвы

Подготовка участка под газон объединяет расчистку, инженерные системы, водоотвод, планировку и работу с почвой. Здесь разбираем именно порядок всего комплекса, а не отдельный состав плодородного слоя.

Газон под ключ выполняют ближе к концу благоустройства, но планируют раньше. Под покрытием проходят кабели и трубы, рядом находятся дорожки, лотки и водостоки. Если начать почвенные работы до инженерных и тяжёлых этапов, поверхность придётся вскрывать повторно.

Эта статья посвящена организации участка в целом: что убрать, какие решения принять до земляных работ, как выстроить очередность и определить готовность зоны к посеву или укладке рулонов. Подробный состав почвы и конструкция инженерного основания рассматриваются отдельно, чтобы не смешивать три разных этапа с разными критериями приёмки.

Инвентаризация участка и границ будущего газона

Начните с плана существующих объектов: дом, дорожки, парковка, колодцы, деревья, подпорные стены, септик, ливневая система и зоны будущих посадок. Газон редко занимает весь свободный грунт. Его границы должны позволять удобно косить, обслуживать коммуникации и проходить между элементами без узких случайных полос, где техника не разворачивается.

На местности отмечают строительный мусор, пни, старые основания, остатки бетона и места складирования материалов. Отдельно фиксируют бывшие траншеи и насыпи: даже если они визуально сравнялись, грунт может быть неоднородным. Сохраняемые деревья защищают в зоне корней и не меняют отметки вокруг стволов без оценки специалиста.

Полезно определить сценарии использования: декоративная парадная зона, площадка для игр, спокойный фон для посадок, технические проходы. Это влияет на выбор будущего газона и устойчивость основания, но не означает, что все зоны нужно разделять бордюрами. План помогает убрать лишние фрагменты и создать крупные удобные для ухода поверхности.

  • Нанесите существующие и будущие объекты на единый план.
  • Зафиксируйте места старых траншей, насыпей и строительных остатков.
  • Проверьте доступ газонокосилки и отсутствие неудобных узких полос.
  • Определите сохраняемые деревья и ограничения в их корневой зоне.

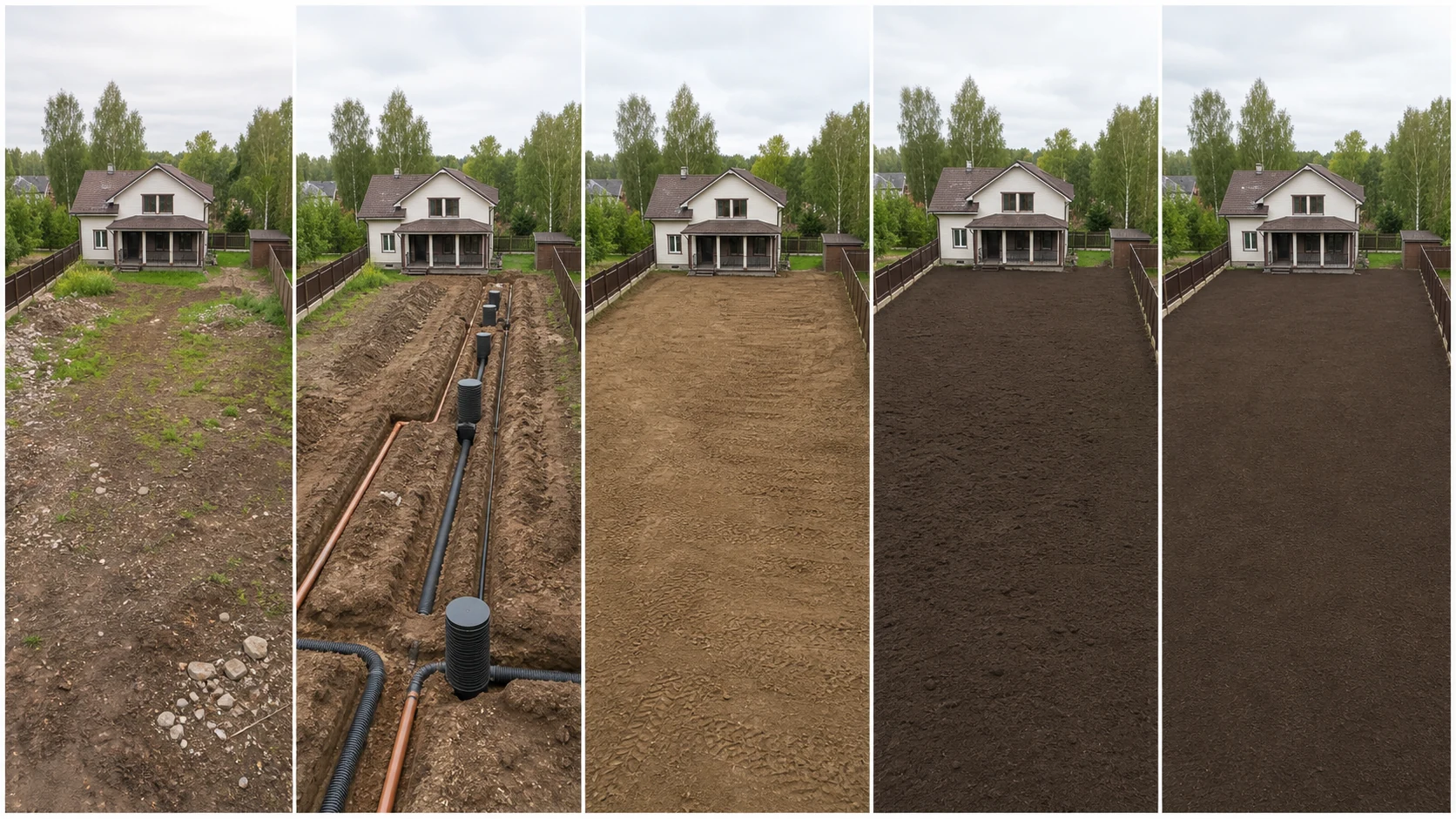

Схема последовательности расчистки, коммуникаций, водоотвода, планировки и подготовки почвы
Пояснительная схема: чистовую почву готовят после инженерных и тяжёлых работ.

Что завершить до завоза плодородной почвы

До финишной планировки прокладывают коммуникации, которые должны пройти под газоном: кабели освещения, линии полива, закладные, трубы и управляющие соединения. Их положение фиксируют на исполнительной схеме и фотографируют до засыпки. Узлы обслуживания оставляют доступными, а трассы защищают в соответствии с проектом, не полагаясь на память рабочих.

Водоотвод решают по наблюдениям и отметкам участка. Если вода поступает с крыши, дорожек или верхней части рельефа, будущий газон не должен становиться единственным приёмником. Сначала определяют причину и точку безопасного выпуска, затем выбирают поверхностное или иное обоснованное решение. Дренаж не добавляют автоматически только потому, что планируется газон.

Также завершают основания дорожек, площадок и бордюры, которые задают финишные высоты. Тяжёлая техника должна покинуть зону газона до тонкой работы с почвой. Если строительство будет продолжаться, проектируют временный проезд и границы этапов, иначе уплотнённые колёсами полосы станут скрытой причиной неодинакового роста.

Разделение трёх задач

Организация участка отвечает на вопрос, когда и в какой очередности выполнять работы. Инженерное основание формирует геометрию и устойчивость нижней части. Подготовка почвы обеспечивает подходящую корнеобитаемую среду. Эти процессы связаны, но каждый имеет собственные критерии приёмки.

Планировка и переход к подготовке почвы

После приёмки коммуникаций формируют основные отметки и плавную геометрию. Поверхность не должна иметь случайных чаш, направлять воду к дому или резко ломаться возле дорожек. Уклоны и сопряжения назначают для конкретного рельефа. Перед финишной почвой проверяют, что нижняя часть достаточно стабильна и не содержит локальных рыхлых зон.

Плодородную почву принимают по согласованным характеристикам и не смешивают со строительным грунтом. Состав определяют по исходной почве и будущей траве. Долгосрочную разницу показывает материал газонные травосмеси через год: результаты полевого эксперимента.

Финишная поверхность должна плавно сопрягаться с бордюрами и дорожками, без высокой кромки грунта, которая позже будет смываться на покрытие. Перед посевом или укладкой рулонов удаляют камни, корни и мусор, проверяют однородность, влажность и возможность равномерного полива. Конкретный способ окончательной подготовки зависит от выбранного газона.

  • Примите основные отметки до распределения плодородного материала.
  • Не исправляйте слабое основание увеличением слоя почвы сверху.
  • Защитите чистую почву от смешивания с подъездными и складскими зонами.
  • Согласуйте высоту у дорожек, люков, деревьев и посадочных мест.
Подготовленная ровная площадка с дорожкой, люками и поливом перед устройством газона
Иллюстративный вид готовой площадки; изображение не является фотографией объекта компании.

Как понять, что участок готов к созданию газона

Готовность проверяют не только визуально. Все скрытые коммуникации приняты и зафиксированы, тяжёлая техника больше не должна заходить в зону, водостоки имеют рабочие выпуски, а поверхность связана с окружающими отметками. Люки и узлы обслуживания остаются доступными и не образуют опасных выступов или глубоких провалов.

По площадке проходят пешком, обращая внимание на мягкие пятна, резкие перепады и следы застоя воды. После дождя или пробного полива наблюдают движение влаги. Небольшие неровности исправляют до создания газона, потому что потом они будут заметны и затруднят кошение. Почва не должна быть переувлажнена во время финишной обработки.

Перед сдачей согласуют способ создания покрытия, материал, полив и первичный уход. На этих данных строят расчёт стоимости газона. При нескольких подрядчиках акт готовности основания фиксирует состояние участка перед следующим этапом.

  • Завершены тяжёлые работы и исключён дальнейший проезд техники.
  • Приняты коммуникации, водоотвод и сопряжения с твёрдыми покрытиями.
  • Нет мягких пятен, строительного мусора и случайных чаш рельефа.
  • Подготовлены вода, семена или рулонная дернина и план первичного ухода.

Частые вопросы

Можно ли готовить участок под газон до устройства дорожек?

Черновые работы можно координировать параллельно, но финишные отметки газона зависят от дорожек, бордюров и площадок. Тяжёлые операции и основания твёрдых покрытий разумно завершить до чистовой почвы, чтобы не загрязнить и не уплотнить её.

Нужно ли полностью вывозить существующий грунт?

Не всегда. Решение зависит от его состава, загрязнения, уплотнения, высот и проектного профиля. Пригодный материал можно использовать по назначению, а органический, слабый или загрязнённый — удалить из конструктивных зон после оценки.

Когда прокладывают автополив под газоном?

Основные трассы и закладные выполняют до финишной подготовки почвы и создания покрытия. Разбрызгиватели выставляют по проектным отметкам, а систему испытывают до того, как доступ к соединениям станет сложным.

Можно ли точно рассчитать подготовку участка по площади?

Площадь — только один параметр. Нужны состояние грунта, объём расчистки и вывоза, коммуникации, рельеф, вода, доступ техники и выбранный способ создания газона. Точный состав работ определяют после осмотра и замеров.
